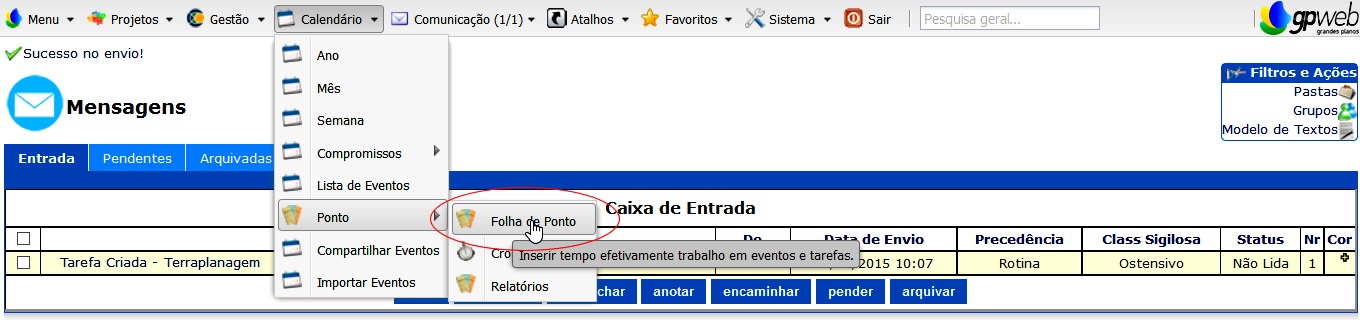

Vamos nos ater somente às mais relevantes. Mão de Obra Estimada Hoje: É a soma do período da tarefa multiplicado pelo valor hora. EPT M.O: É o custo estimado da mão-de-obra pelo que falta ser realizado. Mão de Obra Estimada Final: Irá levar em conta todas as tarefas e calculará todos os valores de Mão de Obra agregados ao projeto. Vamos analisar a situação do Projeto após 2 horas, ou seja, às 10:00hs da manhã. Como passaram duas horas do início do Projeto, o estimado de gasto com mão de obra é R$ 200,00. Lembrando que temos um único usuário que ganha R$ 100,00 a hora. E a velocidade do financeiro está em zero. 6.2.2 Gasto com mão de obraO gasto pode ser cadastrado pelo próprio usuário, já que o gerente do projeto quem irá aprovar. Portanto, vou cadastrar o gasto agora logado como Evandro. O mesmo fará isso através da Folha Ponto. |
