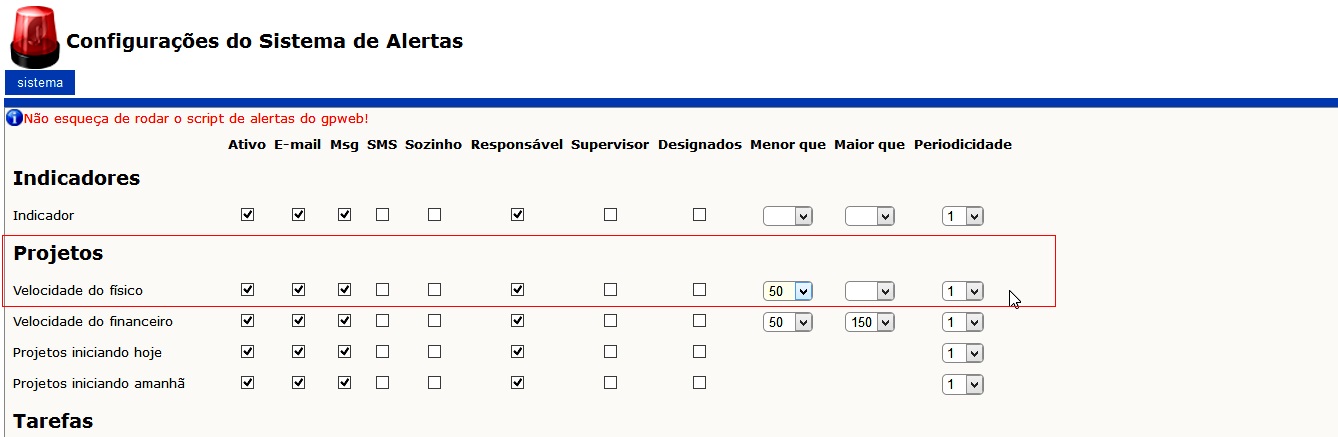

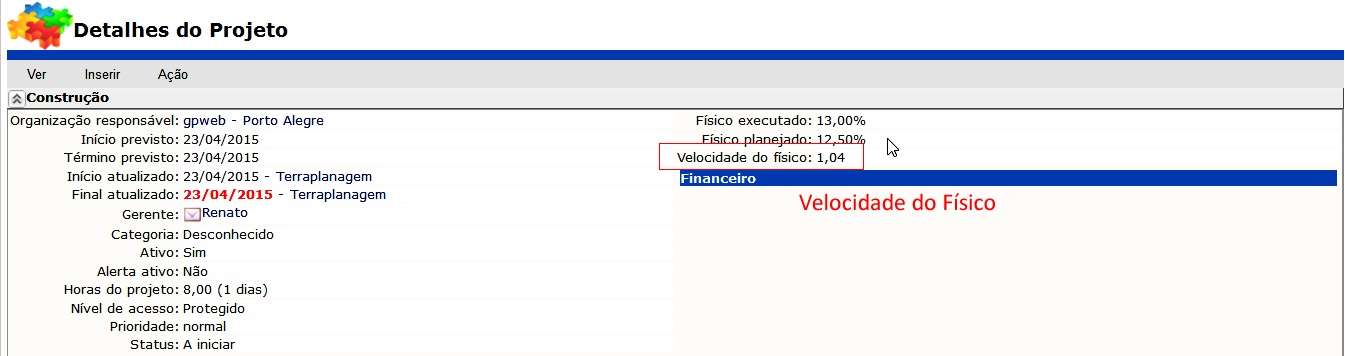

5.4 Velocidade do FísicoOutra informação que se altera após a edição é a Velocidade do Físico. Vamos entender qual a sua utilidade. Trata-se da razão entre o físico executado e previsto, portanto, no exemplo, a velocidade do físico está acima de 1. O resultado será 1 quando o progresso for igual ao executado na data e hora atual. A fórmula abaixo explica melhor tal resultado. Executado / Previsto = Velocidade do Físico 13 / 12,5 = 1,04 Onde: 13 = Executado 12,5 = Previsto para data e hora atual 1,04 = Velocidade do físico A velocidade do Físico pode ser o Norte para o gerenciamento do Projeto, pois ela vai sempre apontar quanto está pronto em relação ao planejado. Como o Sistema possui módulo de mensagens integrado, é possível enviar alertas para os usuários baseados na Velocidade do Físico. Isso é configurado, por usuários com perfil de Administrador, em Sistema -> Administração do Sistema -> Configuração do Sistema de Alertas. |
