No exemplo são 9:00 hs da manhã.
Abaixo a tela de Detalhes do Projeto.
Figura 371 - Detalhes do Projeto – Cronograma Físico
Vamos analisar o que está em destaque acima.
5.2 Físico previsto
Trata-se do percentual previsto para a data e hora atual.
Levando em consideração que o horário de início da tarefa é hoje as 8:00hs da manhã e o expediente de 8 horas.

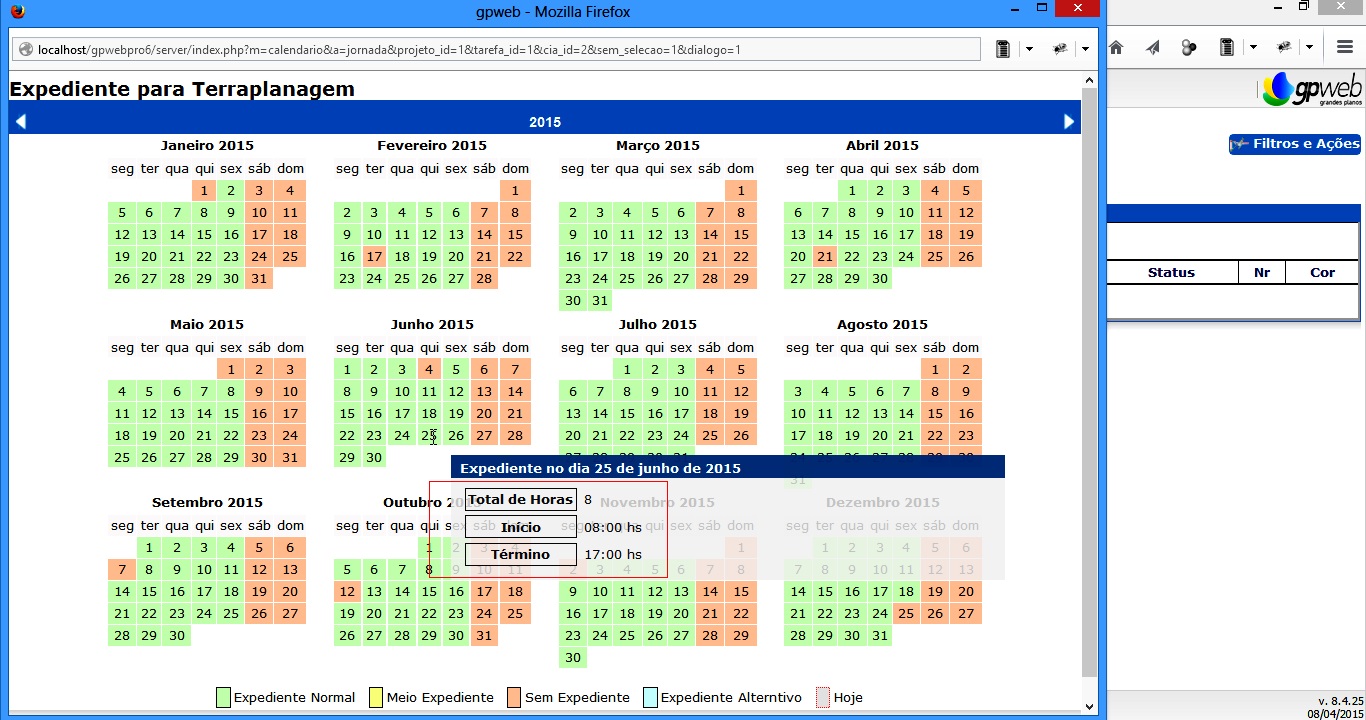

Figura 372 - Expediente da Organização
Como a tarefa tem apenas um dia, e a cada hora a tarefa deve ter um progresso de 12,5% - para estar no prazo - a fórmula para chegar neste resultado é a seguinte:
100 / 8 = 12,5
100 = 100%( percentual total da tarefa )
8 = horas da tarefa
12,5 = percentual que a tarefa deve avançar a cada hora.
|
